三、项目施工图设计
开工证办理流程
1、现场测绘(前期已完成)、地勘、勘界、提资设计要求;
2、接入系统报告编制并上会评审;
3、出施工总图蓝图;
4、各专业进行图纸绘制(结构、土建、电气等);
5、出各产品技术规范书(做为设备采购招标依据);
6、和各厂家签订技术协议;
7、现场技术交底、图纸会审;
8、送出线路初设评审上会出电网意见;
四、项目实施建设
1、物资招标采购
2、发电区建设工作:
1)基础浇筑
2)支架安装、光伏组件安装、汇流箱安装;
3)逆变室、箱变基础建设;
4)箱变、逆变器、直流柜、通讯柜设备安装调试试验
5)电气连接及电缆敷设(组件之间、组件与汇流箱、汇流箱与直流柜、直流柜与逆变器、逆变器与箱变之间)、全场接地制作焊接、发电区道路建设;
3、生活区工作:
所有房建建设(SVG室、高压室、中控室、综合用房、水泵房及设备安装、生活区道路围栏、所有房建装饰装修、设备间电缆沟开挖砌筑接地)等;
所有设备安装、调试、试验、保护调试、电器连接(SVG、高压开关柜、接地变、所用变、降压变、配电屏、综自保护、监控安装、消防设备安装、安全监控摄像头)等。
4、外围线路建设,对侧站设备安装及对侧站对点对调、省调和地调的调度调试等;
5、所有设备的电缆敷设连接并做实验,电缆敷设过程中需要注意的事项如下:
5.1:电缆敷设按照型号相同进行,没敷设一条,在电缆两端挂其相对应的电缆牌。
5.2:电缆预留长度满足接线要求即可,过长过短都是不适宜的。
5.3:电缆应从电缆盘上导出不应使电缆在支架上或与地面摩擦拖拉,防止各种刮伤电缆的可能性。
5.4:电缆在电缆井和电缆沟上固定,要统一绑扎材料,确保美观。
6、电力建设工程质量监督站验收(消缺并闭环);
7、省电力建设调试所安评、技术监督验收(消缺并闭环);
8、当地消防大队验收并出具报告;
9、电网公司验收(消缺并闭环);

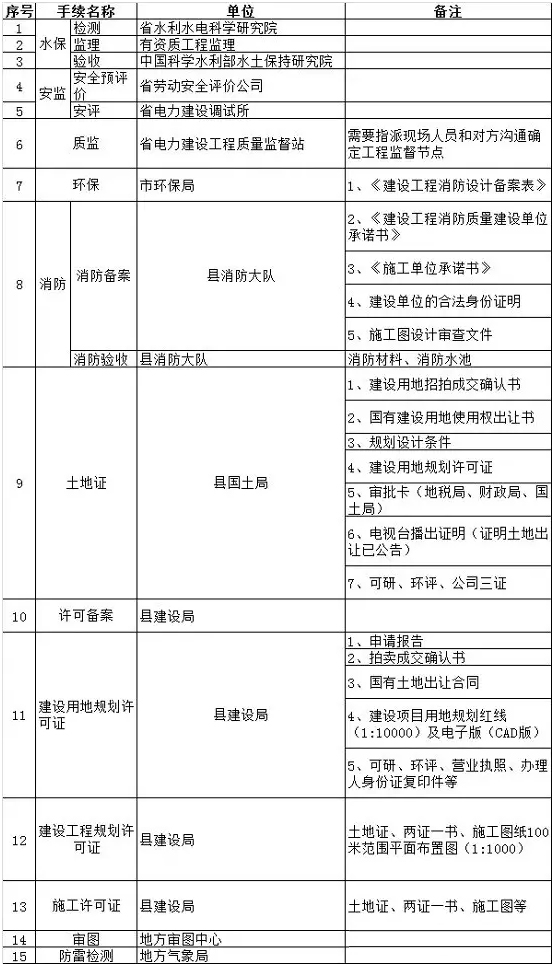

10、电站调试方案(电力公司审核);施工过程中,需办理下列手续:
