资讯

大型地面光伏电站开发建设流程

发布时间: 2015-08-10 10:20:41    来源: 光伏盒子
字体:

[摘要]根据国家能源局《光伏电站管理暂行办法》(国能新能[2013]329)、《分布式光伏发电项目管理暂行办法》(国能新能[2013]133),国家对光伏电站及分布式光伏发电项目均实行备案管理,下面小编就梳理一下备案制下如何进行大型光伏电站的开发流程:

  2、现场踏勘工作

  平坦的场址相对简单,就用山地场址说几个需要注意的问题。

  1)观察山体的山势走向,是南北走向还是东西走向?山体应是东西走向,必须有向南的坡度。另外,周围有其他山体遮挡的不考虑。

  2)山体坡度大于25°的一般不考虑。山体坡度太大,后续的施工难度会很大,施工机械很难上山作业,土建工作难度也大,项目造价会大大提高。另外,未来的维护(清洗、检修)难度也会大大增加。同时,在这样坡度的山体上开展大面积的土方开发(电缆沟),水土保持审批可能也过不了。

  3)基本地质条件。虽然准确的地质条件要做地勘,但可以大概目测一下,最好目测有一定厚度的土层。也可以从一些断层或被开挖的断面,看一下土层到底有多厚,土层下面是什么情况。如果是目测半米一下是坚硬的大石头,那将来基础的工作量就会特别大。

  上述几个问题解决后,用GPS围着现场几个边界点打几个点,基本圈定场址范围。同时,要从各角度看一下场址内的地质情况。因为光伏场址面积太大了,你从一个边界点根本看不了全貌,很可能会忽略很多重要因素。

  这些重要因素包括:

  1)冲积沟。我某次选址,看场址西南边是特别平坦在附近看了看,觉得基本都一样,就没往东北角走。后来发现,东南角是个非常大的冲积沟。

  2)敏感物。比如说坟头。经常能在备选的光伏场址内看见坟头,如果圈进来可能会非常麻烦,甚至造成工期延误。另外,还有农民自己开荒的地,一两个快倒塌的小房子,羊圈和牛圈……这块地没用也就没有管,一旦有人用,就会有人来要赔偿,最后,场址内不能有防空洞等军事设施,军事设施相关管理规定的避让范围是安全半径范围外扩300米。

  3、踏勘后续工作

  1)确定场址面积。将现场打的点在Google地球上大致落一下,看一下这个范围内场址内及其周围的卫星照片,同时测一下面积,大概估计一下可以做的容量。一般50~100MWp是一个比较好的规模,也就是1~3km2。

  2)确定场址地类。去国土局在二调图上查一下场址的地类。现在二调图用的一般都是80坐标系三度带坐标。所以,要先将GPS打的经纬度坐标转换成80三度带坐标,带到国土局和林业局查一下。去国土和林业查一下是非常必要的。往往一块场址那里都好,就是地类是不能用的。如果盲目开展后续工作,会造成很多浪费。另外,很多时候,看着是荒地,在地类图里面是农田;看着没有树,在地类图里面其实是公益林。

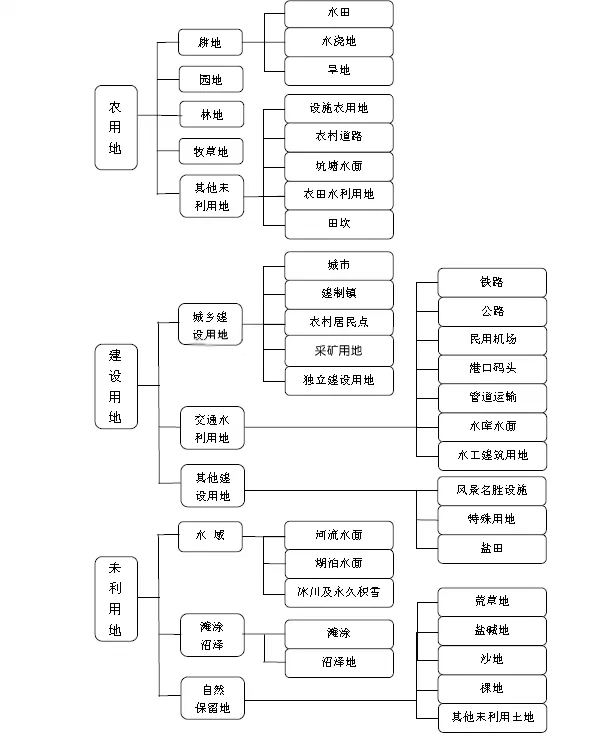

国土部门土地利用总体规划体系

  3)确定接入的变电站。根据场址面积大致估计出规模以后,就要想用多大的电压等级送出。要调查一下,距离项目场址最近的升压变电站电压等级、容量、是否有间隔,最好能拿到该变电站的电气一次图,确定一下是否有剩余容量可以接我们的项目。如果可以间隔接入距离又相对合适,则视为理想接入方案,如果距离太远,输送线路成本过高,可考虑T接,方案的可行性要与地/市级电网公司进行咨询。

变电站间隔及其附属设备

更多推荐

专家专栏

企业专题

热门文章

展会沙龙

󰀗返回顶端
Baidu
map
